QTY053 |
m² |

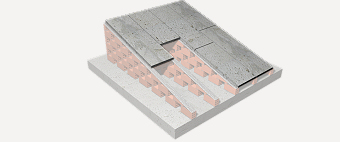

Tablero de concreto sobre muros divisorios interiores aligerados, en cubierta inclinada. |
$ 30.583,83 |
Tablero para cubierta inclinada formado por placas prefabricadas de concreto armado, de 1500x500x50 mm, recibidas con mortero de cemento, confeccionado en obra, dosificación 1:6 y colocadas sobre una cinta de papel dispuesta sobre las maestras de los muros divisorios interiores aligerados (no incluidos en este precio). |
Código |
Unidad |
Descripción |
Cantidad |
Valor unitario |
Valor parcial |
1 |
Materiales |
||||
mt07pha110a |
m² |
Placa prefabricada de concreto armado, de 1500x500x50 mm, para tablero de cubierta inclinada. |
1,020 |
10.660,43 |
10.873,64 |
mt08aaa010a |
m³ |
Agua. |
0,006 |
2.918,09 |
17,51 |
mt01arg005a |
t |
Arena de cantera, para mortero preparado en obra. |
0,016 |
39.426,64 |
630,83 |
mt08cem000d |
kg |
Cemento gris en sacos. |
2,500 |
429,93 |
1.074,83 |
Subtotal materiales: |
12.596,81 |
||||
2 |
Equipo |
||||
mq06hor010 |
h |
Concretera. |
0,008 |
3.435,18 |
27,48 |
Subtotal equipo: |
27,48 |
||||
3 |
Mano de obra |
||||
mo020 |
h |
Oficial 1ª obra blanca. |
0,462 |
19.843,71 |
9.167,79 |
mo077 |
h |
Ayudante de obra blanca. |
0,560 |
14.628,70 |
8.192,07 |
Subtotal mano de obra: |
17.359,86 |
||||
4 |
Herramienta menor |
||||
% |
Herramienta menor |
2,000 |
29.984,15 |
599,68 |
|
Coste de mantenimiento decenal: $ 611,68 en los primeros 10 años. |
Costos directos (1+2+3+4): |
30.583,83 |
Pliego de condiciones
ÍTEM QTY053: TABLERO DE CONCRETO SOBRE MUROS DIVISORIOS INTERIORES ALIGERADOS, EN CUBIERTA INCLINADA. CARACTERÍSTICAS TÉCNICAS Formación de tablero cerámico en cubierta inclinada, mediante la disposición de placas prefabricadas de concreto armado, de 1500x500x50 mm, recibidas con mortero de cemento, confeccionado en obra, dosificación 1:6 y colocadas sobre una cinta de papel dispuesta sobre las maestras de los muros divisorios interiores aligerados (no incluidos en este precio). Incluso parte proporcional de replanteo y corte de las piezas, nivelación y aplomado, formación de juntas, resolución de encuentros con paramentos verticales y retacados. CRITERIO DE MEDICIÓN EN PROYECTO Superficie del faldón medida en verdadera magnitud, según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ÍTEMS AMBIENTALES. Se suspenderán los trabajos cuando llueva, nieve o la velocidad del viento sea superior a 50 km/h. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo. Corte de las piezas. Colocación de las placas de concreto que forman el tablero. CONDICIONES DE TERMINACIÓN. Serán básicas las condiciones de resistencia y planeidad. MEDIDA Y FORMA DE PAGO Se medirá, en verdadera magnitud, la superficie realmente ejecutada según especificaciones de Proyecto. |
