ANV015 |
m² |
Solera ventilada de concreto, para grandes alturas. |
$ 122.590,86 |
Solera ventilada de concreto armado, para grandes alturas, de 100+4 cm de canto, sobre encofrado perdido de piezas de polipropileno reciclado, apoyado sobre tubos de PVC de 125 mm de diámetro y 85 cm de altura, fijados a una matriz base, realizada con concreto f'c=210 kg/cm² (21 MPa), clase de exposición F0 S0 P0 C0, tamaño máximo del agregado 12,5 mm, manejabilidad blanda, preparado en obra, y malla electrosoldada tipo XX 50, 25x25 cm y Ø 4-4 mm como armadura de reparto, colocada sobre separadores homologados en capa de compresión de 4 cm de espesor; apoyado todo ello sobre base de solado de limpieza. El precio no incluye la capa de piso de limpieza. |
Código |
Unidad |
Descripción |
Cantidad |
Valor unitario |
Valor parcial |
1 |
Materiales |
||||
mt07cid030a |
m² |

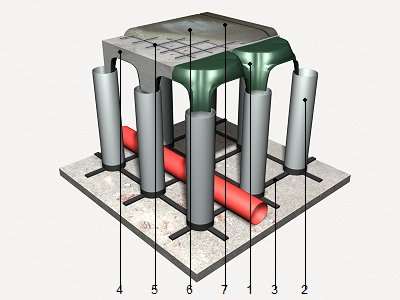

Encofrado perdido de piezas de polipropileno reciclado, de 58x58x15 cm, para disponer sobre tubos de PVC, sobre una matriz base, para soleras ventiladas de gran altura. |
1,050 |
47.425,85 |
49.797,14 |
mt36tit010ha |
m |
Tubo de PVC, serie B, de 125 mm de diámetro y 3,2 mm de espesor. |
2,550 |
15.024,32 |
38.312,02 |
mt07ame050aae |
m² |
Malla electrosoldada tipo XX 50, 25x25 cm y Ø 4-4 mm, según NTC 5806 y ASTM A1064 / A1064M. |
1,100 |
1.972,29 |
2.169,52 |
mt08var050 |
kg |
Alambre galvanizado para atar, de 1,30 mm de diámetro. |
0,017 |
3.281,16 |
55,78 |
mt08aaa010a |
m³ |
Agua. |
0,020 |
3.281,16 |
65,62 |
mt01arg000d |
m³ |
Arena cribada. |
0,052 |
77.734,17 |
4.042,18 |
mt01arg001de |
m³ |
Agregado grueso homogeneizado, de tamaño máximo 12,5 mm. |
0,079 |
56.269,50 |
4.445,29 |
mt08cem000d |
kg |
Cemento gris en sacos. |
33,933 |
483,43 |
16.404,23 |
mt07aco020m |
Ud |
Separador homologado para malla electrosoldada. |
1,000 |
194,91 |
194,91 |
Subtotal materiales: |
115.486,69 |
||||
2 |
Equipo |
||||
mq06vib020 |
h |
Regla vibrante de 3 m. |
0,095 |
13.200,13 |
1.254,01 |
mq06hor010 |
h |
Concretera eléctrica con una capacidad de amasado de 160 l. |
0,066 |
8.706,88 |
574,65 |
Subtotal equipo: |
1.828,66 |
||||
3 |
Mano de obra |
||||
mo044 |
h |
Oficial 1ª encofrador. |
0,033 |
26.513,03 |
874,93 |
mo091 |
h |
Ayudante encofrador. |
0,033 |
19.805,71 |
653,59 |
mo043 |
h |
Oficial 1ª armador de concreto. |
0,029 |
26.513,03 |
768,88 |
mo090 |
h |
Ayudante armador de concreto. |
0,029 |
19.805,71 |
574,37 |
Subtotal mano de obra: |
2.871,77 |
||||
4 |
Herramienta menor |
||||
% |
Herramienta menor |
2,000 |
120.187,12 |
2.403,74 |
|
Coste de mantenimiento decenal: $ 9.807,27 en los primeros 10 años. |
Costos directos (1+2+3+4): |
122.590,86 |
Pliego de condiciones
ÍTEM ANV015: SOLERA VENTILADA DE CONCRETO, PARA GRANDES ALTURAS. CARACTERÍSTICAS TÉCNICAS Solera ventilada de concreto armado, para grandes alturas, de 100+4 cm de canto, sobre encofrado perdido de piezas de polipropileno reciclado, apoyado sobre tubos de PVC de 125 mm de diámetro y 85 cm de altura, fijados a una matriz base, realizada con concreto f'c=210 kg/cm² (21 MPa), clase de exposición F0 S0 P0 C0, tamaño máximo del agregado 12,5 mm, manejabilidad blanda, preparado en obra, y malla electrosoldada tipo XX 50, 25x25 cm y Ø 4-4 mm como armadura de reparto, colocada sobre separadores homologados en capa de compresión de 4 cm de espesor; apoyado todo ello sobre base de solado de limpieza. CRITERIO DE MEDICIÓN EN PROYECTO Superficie medida según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ÍTEMS DEL SOPORTE. Se comprobará la existencia y planeidad de la base de apoyo. AMBIENTALES. Se suspenderán los trabajos de fundido cuando llueva con intensidad, nieve, exista viento excesivo, una temperatura ambiente superior a 40°C o se prevea que dentro de las 48 horas siguientes pueda descender la temperatura ambiente por debajo de los 0°C. DEL CONTRATISTA. Dispondrá en obra de una serie de medios, en previsión de que se produzcan cambios bruscos de las condiciones ambientales durante el fundido o posterior periodo de fraguado, no pudiendo comenzarse el fundido de los diferentes elementos sin la autorización por escrito del director de la ejecución de la obra. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo. Colocación de la matriz base. Colocación de los tubos. Corte de las piezas. Colocación y montaje de las piezas. Realización de los orificios de paso de instalaciones. Colocación de los elementos para paso de instalaciones. Colocación de la malla electrosoldada. Preparación del concreto. Fundido, extendido y vibrado del concreto. Regleado y nivelación de la capa de compresión. Curado del concreto. CONDICIONES DE TERMINACIÓN. La ventilación de la cámara será correcta. La solera ventilada será monolítica y realizará correctamente la transmisión de cargas. La superficie será uniforme y sin irregularidades. CONSERVACIÓN Y MANTENIMIENTO. Se evitará la actuación sobre el elemento de acciones mecánicas no previstas en el cálculo. Se protegerá el concreto fresco frente a lluvias, heladas y temperaturas elevadas. MEDIDA Y FORMA DE PAGO Se medirá la superficie realmente ejecutada según especificaciones de Proyecto, sin deducir la superficie ocupada por las columnas situados dentro de su perímetro. CRITERIO DE VALORACIÓN ECONÓMICA El precio no incluye la capa de solado de limpieza. |
