Impermeabilización de losa de cimentación, mediante saturación de la red capilar del hormigón. | ||
NIC013 | Impermeabilización de losa de cimentación, mediante saturación de la red capilar del hormigón. | m² |
Impermeabilización de losa de cimentación, mediante saturación de la red capilar del concreto. IMPERMEABILIZACIÓN BAJO LA LOSA: aplicación de mortero impermeabilizante, en polvo, mediante espolvoreo manual, rendimiento: 2 kg/m², antes de proceder al fundido, con la armadura de la losa ya montada, sobre el solado de limpieza previamente humedecido con agua. IMPERMEABILIZACIÓN SOBRE LA LOSA: aplicación de mortero impermeabilizante, en forma de lechada, mediante extendido con cepillo, rendimiento: 2 kg/m², en dos capas, sobre el concreto ya fraguado. |
Precio |
|
Exportación |
Aplicación
Producto
Aplicación
Producto
ÍTEM NIC013: IMPERMEABILIZACIÓN DE LOSA DE CIMENTACIÓN, MEDIANTE SATURACIÓN DE LA RED CAPILAR DEL CONCRETO.
CARACTERÍSTICAS TÉCNICAS

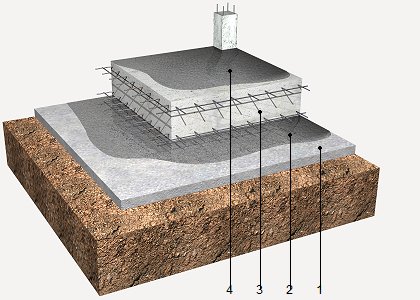

Impermeabilización de losa de cimentación, mediante saturación de la red capilar del concreto. IMPERMEABILIZACIÓN BAJO LA LOSA: aplicación de mortero impermeabilizante, en polvo, mediante espolvoreo manual, rendimiento: 2 kg/m², antes de proceder al fundido, con la armadura de la losa ya montada, sobre el solado de limpieza previamente humedecido con agua. IMPERMEABILIZACIÓN SOBRE LA LOSA: aplicación de mortero impermeabilizante, en forma de lechada, mediante extendido con cepillo, rendimiento: 2 kg/m², en dos capas, sobre el concreto ya fraguado.
CRITERIO DE MEDICIÓN EN PROYECTO
Superficie medida según documentación gráfica de Proyecto.
CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ÍTEMS
DEL SOPORTE.
Se comprobará que la superficie soporte está libre de polvo, aceite, grasa, lechada de cemento, restos de desencofrante o pintura.
AMBIENTALES.
No se realizarán trabajos de impermeabilización cuando la temperatura sea inferior a 5°C.
DEL CONTRATISTA.
Antes de comenzar los trabajos, se coordinarán los diferentes oficios que han de intervenir y se notificará con una antelación mínima de 72 horas el comienzo del fundido, así como la superficie a tratar.
FASES DE EJECUCIÓN.
Limpieza. Humectación de la capa de piso de limpieza. Espolvoreo manual del mortero seco sobre la capa de piso de limpieza. Extendido de la lechada sobre la losa.
CONSERVACIÓN Y MANTENIMIENTO.
Se protegerá de la lluvia al menos durante las 24 horas siguientes a su aplicación y de las heladas al menos durante los 5 días siguientes.
MEDIDA Y FORMA DE PAGO
Se medirá la superficie realmente ejecutada según especificaciones de Proyecto.
