|
Enviar sugerencia | Exportación: |
CPZ051 |
m |

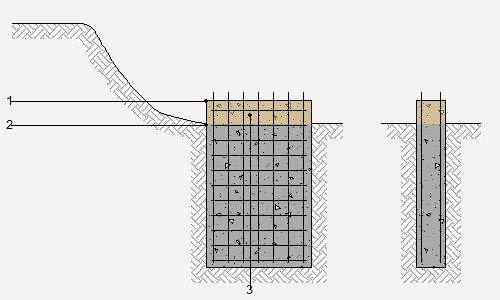

Descabezado de pilote-pantalla (barrette). |
$ 144.347,05 |
Descabezado de pilote-pantalla (barrette), de 30 cm de espesor, mediante el repicado mecánico con martillo rompedor del tramo comprendido entre el nivel de llenado del concreto y el nivel de descabezado, hasta asegurar la ausencia de concreto contaminado por lodos y la calidad descrita en el Proyecto, y carga de escombros sobre camión o contenedor. |
Código |
Unidad |
Descripción |
Cantidad |
Valor unitario |
Valor parcial |
1 |
Equipo |
||||
mq01exn050c |
h |
Retroexcavadora sobre neumáticos, de 85 kW, con martillo rompedor. |
0,326 |
183.727,77 |
59.895,25 |
mq05pdm010a |
h |
Compresor portátil eléctrico 2 m³/min de caudal. |
0,712 |
10.769,27 |
7.667,72 |
mq05mai030 |
h |
Martillo neumático. |
1,425 |
11.532,45 |
16.433,74 |
Subtotal equipo: |
83.996,71 |
||||
2 |
Mano de obra |
||||
mo112 |
h |
Ayudante entendido. |
2,067 |
18.648,96 |
38.547,40 |
mo113 |
h |
Peón de obra blanca. |
1,034 |
18.348,75 |
18.972,61 |
Subtotal mano de obra: |
57.520,01 |
||||
3 |
Herramienta menor |
||||
% |
Herramienta menor |
2,000 |
141.516,72 |
2.830,33 |
|
Costos directos (1+2+3): |
144.347,05 |
Pliego de condiciones
ÍTEM CPZ051: DESCABEZADO DE PILOTE-PANTALLA (BARRETTE). CARACTERÍSTICAS TÉCNICAS Descabezado de pilote-pantalla (barrette), de 30 cm de espesor, mediante el repicado mecánico con martillo rompedor del tramo comprendido entre el nivel de llenado del concreto y el nivel de descabezado, hasta asegurar la ausencia de concreto contaminado por lodos y la calidad descrita en el Proyecto, y carga de escombros sobre camión o contenedor. CRITERIO DE MEDICIÓN EN PROYECTO Longitud medida según documentación gráfica de Proyecto, considerando que la cota final de fundido rebasará a la teórica en al menos 30 cm. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ÍTEMS DEL SOPORTE. Se comprobará que el concreto ha adquirido una resistencia suficiente para que no se produzcan daños en el concreto restante. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo, marcado y corte del nivel de descabezado. Picado mecánico con martillo rompedor del concreto contaminado existente en la coronación del pilote-pantalla (barrette). Picado manual con compresor portátil de los restos del descabezado. Enderezado de las armaduras. Limpieza de la superficie de concreto. Recogida de restos. Carga de escombros sobre camión o contenedor. CONDICIONES DE TERMINACIÓN. Se evitará la existencia de concreto contaminado. MEDIDA Y FORMA DE PAGO Se medirá la longitud realmente ejecutada según especificaciones de Proyecto. |
Espere, por favor
Ejecutando proceso...
