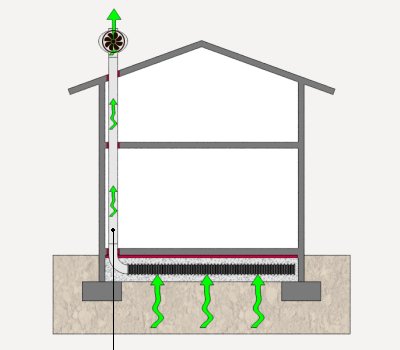

Ducto para la extracción del radón
IND030 Ducto para la extracción del radón
Ducto para la extracción del radón, formado por tubo liso de PVC, de 110 mm de diámetro nominal. Incluso material auxiliar para montaje y sujeción a la obra, accesorios y piezas especiales.
Precio

$ 81.654,68

m
Exportación

1:
Ducto para la extracción del radón.
Material
Diámetro nominal (mm)
Incremento del precio del tubo, en concepto de accesorios y piezas especiales
%

Código

Unidad

Descripción

Cantidad

Valor

unitario

Valor

parcial

1



Materiales



mt41ter410a

Ud

Material auxiliar para montaje y sujeción a la obra de los ductos de PVC, de 110 mm de diámetro nominal.

1,000

2.489,99

2.489,99

mt41ter010af

m

Tubo liso de PVC, de 110 mm de diámetro nominal, con extremo abocardado, para la extracción del radón, con el precio incrementado el 25% en concepto de accesorios y piezas especiales.

1,000

60.382,39

60.382,39

mt11var009

l

Líquido limpiador para pegado mediante adhesivo de tubos y accesorios de PVC.

0,040

132.390,87

5.295,63

mt11var010

l

Adhesivo para tubos y accesorios de PVC.

0,020

168.771,01

3.375,42



Subtotal materiales:

71.543,43

2



Mano de obra



mo011

h

Oficial 1ª montador.

0,159

39.184,62

6.230,35

mo080

h

Ayudante montador.

0,080

28.497,89

2.279,83



Subtotal mano de obra:

8.510,18

3



Herramienta menor




%

Herramienta menor

2,000

80.053,61

1.601,07

Coste de mantenimiento decenal: $ 8.573,74 en los primeros 10 años.

Costos directos (1+2+3):

81.654,68


ÍTEM IND030: DUCTO PARA LA EXTRACCIÓN DEL RADÓN.


CARACTERÍSTICAS TÉCNICAS

Ducto para la extracción del radón, formado por tubo liso de PVC, de 110 mm de diámetro nominal. Incluso material auxiliar para montaje y sujeción a la obra, accesorios y piezas especiales.



CRITERIO DE MEDICIÓN EN PROYECTO

Longitud proyectada, según documentación gráfica de Proyecto, medida entre los ejes de los elementos o de los puntos a conectar, sin descontar las piezas especiales.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ÍTEMS


DEL SOPORTE.

Se comprobará que su situación y recorrido se corresponden con los de Proyecto, y que hay espacio suficiente para su instalación. Se comprobará la existencia de huecos en las losas y elementos estructurales a atravesar.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Replanteo del recorrido del ducto y de la situación de los elementos de sujeción. Presentación en seco de tubos y piezas especiales. Fijación del material auxiliar para montaje y sujeción a la obra. Montaje, conexionado y comprobación de su correcto funcionamiento.


CONDICIONES DE TERMINACIÓN.

El ducto será estanco.



CONSERVACIÓN Y MANTENIMIENTO.

Se protegerá frente a golpes.



MEDIDA Y FORMA DE PAGO

Se medirá la longitud realmente ejecutada según especificaciones de Proyecto.
